年底看项目:纳米材料
发布时间: 2013年12月19 10:24:28 文章来源: 作者:
投资额按计划完成一期预计明年投产

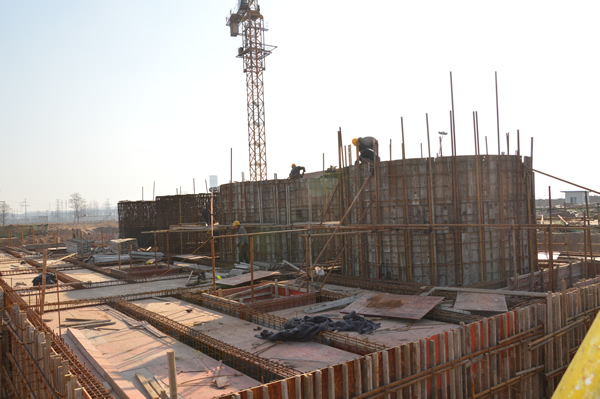

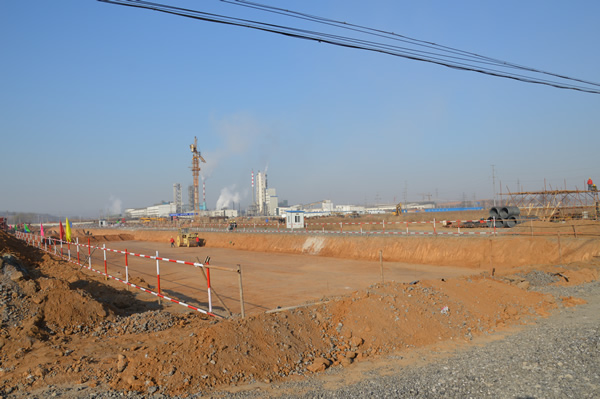

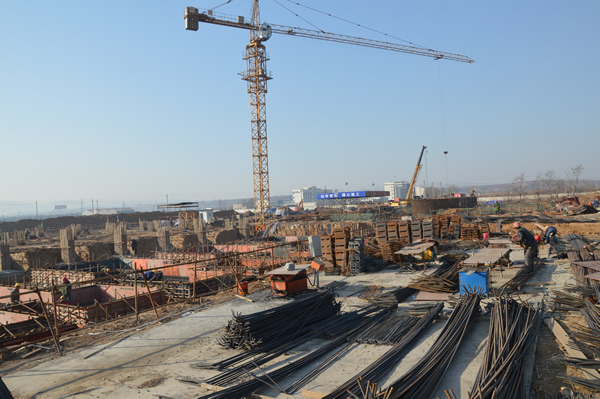

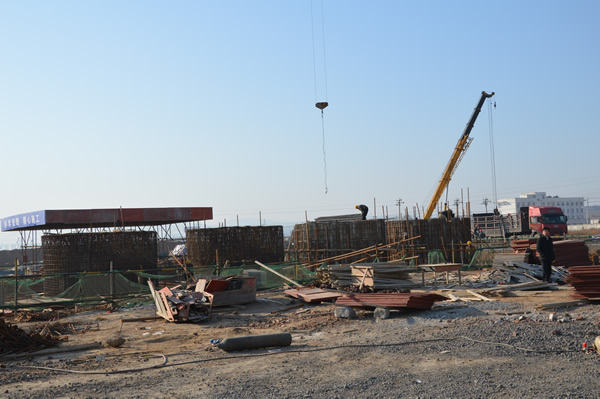

该项目自2012年12月正式启动以来,纳米公司成立了项目建设领导组和监督组,分工负责、责任到人,完善项目管理制度,强化协调落实责任,定期召开项目建设领导组会议,每周召开由建设、施工、监理三方参加的监理例会,保证项目建设高标准、高质量、高速度、高效率顺利推进。截止目前,已累计完成投资8300万元。其中:项目可研、规划、能评、环评、地勘等审批手续均已完成;建设用地手续正在审批中;压覆资源已通过专家评审;地质灾害报告正在编制中;主要大型设备窑炉、锅炉、干燥机、压滤机已完成招标和合同签订,设备正在制作中;施工现场“三通一平”已基本完成,4台窑炉基础已经做完已开始安装,锅炉房基础正浇筑,预计12月20日基础施工结束;主厂房地基处理工程已完成60%,12月20日前完成基础处理;机修车间和陈化缓冲池已开始施工。另外,配套的石灰石矿山资源已上报省国土资源厅等待批复。(郜云海)
